二〇二〇年六月四日,公司工程管理部一行4人來到上海生物單克隆PD-1、PDL-1產業化項目部項目現場檢查工作,歷經一天從現場到內業資料的檢查后,項目經理王永慶專題做了進展匯報。通過多種形式,對項目的計劃、運營、技術、質量、安全、生產、合約、法務等工作進行了溝通和交流。
結合施工現場實際情況,通過會議深度認真研討明確了今后一個時期項目的工作重點和方向:

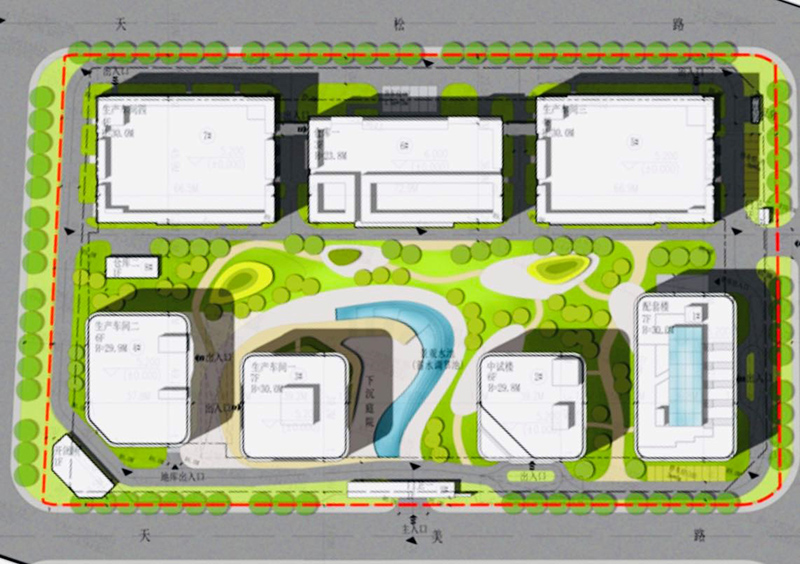

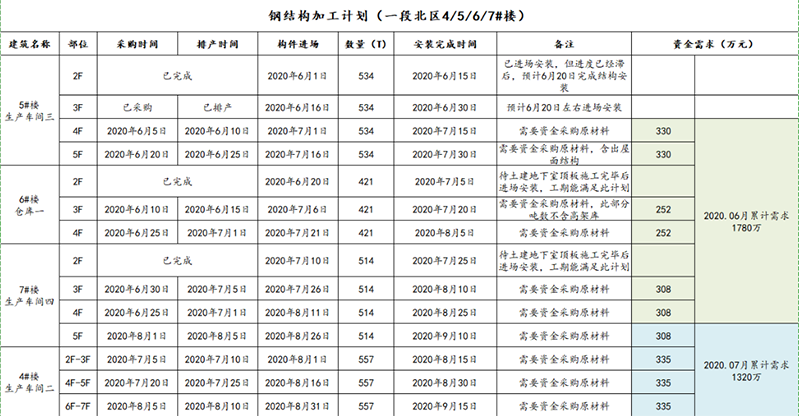

- 梳理整體施工部署;整體分成兩個流水段,明確4/5/6/7#樓的第一流水段本月下旬出正負零,10月下旬全面封頂,春節前交付;力爭第二流水段于2021年7月交付。

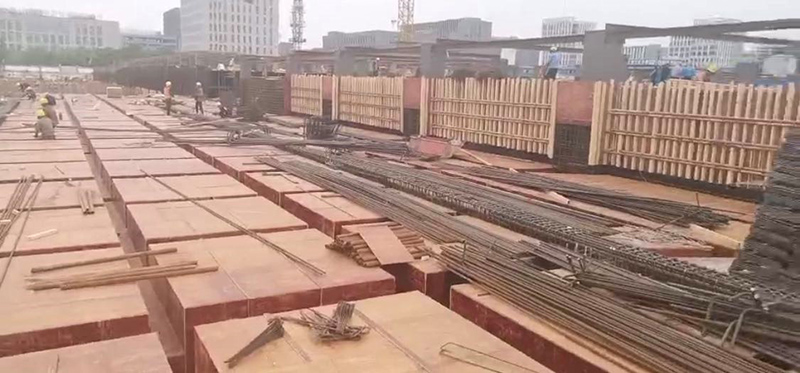

- 明確生產要素前提;鋼筋、模板、鋼構、水電主材的需用量精細測算,土建、水電勞動力動態調配,二次結構、裝修、消防及時招定標,督促設計圖紙變更落地,為實現履約目標做實前提工作。

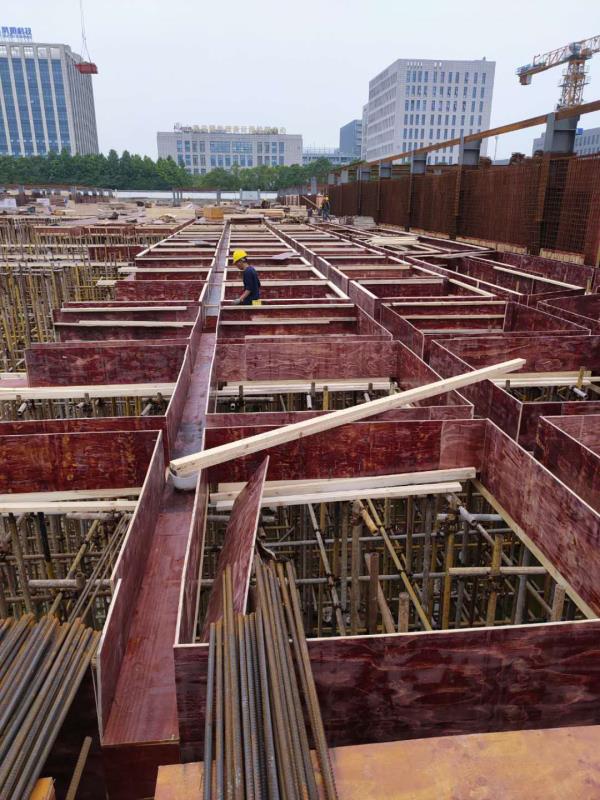

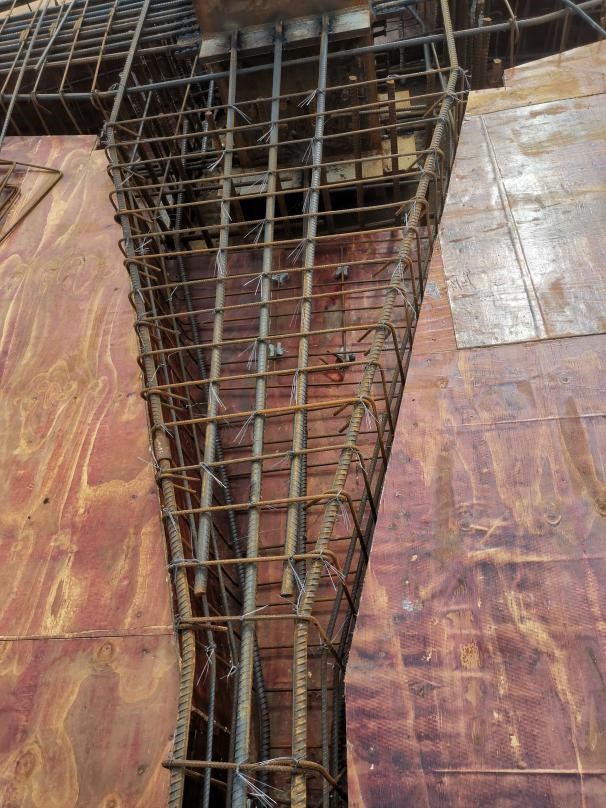

- 結構質量重點環節;主體鋼結構、鋼骨鋼筋砼結構工藝難度大、規模體量大、施工有效場地小等難點,采取有效措施,加強主體梁柱核心區節點施工質量的控制。
-
通過一上午的現場認真檢查和下午四個半小時的研討會議,大家總結:公司和項目一起上下齊抓共管,全力實現項目履約目標,把“全面盯緊生產要素,狠抓結構要點質量,確保分段節點工期,打好資金回籠基礎”,作為今后一個時期上海項目部的工作重心。
